双代号网络图计算工具是一款专门用于计算双代号网络图的软件。大家都知道网络图在工程设计中使用得很广泛,能够事先制定计划,从而在施工的时候能够顺利实施。仅限计算8道以内的工序。

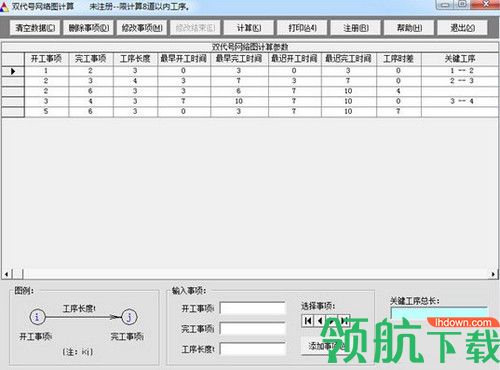

双代号网络图计算工具

软件介绍

软件具有迅速计算出双代号网络图计算参数,找出关键线路。

网络计划技术是一种计划管理方法,在工业、农业、国防和复杂的科学研究等计划管理中有着广泛的应用。网络计划技术是以网络图的形式制定计划,求得计划的最优方案,并据以组织和控制生产,达到预定目标的一种科学管理方法。其中双代号网络图以其包含因素多,能够准确反映关键线路,是一种应用最广泛的网络计划图。

双代号网络图计算方法

图上计算法

图上计算法计算时间参数的方法主要有两种:工作计算法和节点计算法。

工作计算法是指在双代号网络计划中直接计算各项工作的时间参数的方法。

节点计算法则是指在双代号网络计划中先计算节点时间参数,再据以计算各项工作的时间参数的方法。

1、按工作计算法计算

(1)时间参数的基本符号

1)工作的最早可能开始时间 ESi-j

工作的最早可能开始时间是指各紧前工作全部完成后,本工作有可能开始的最早时刻。

2)工作的最早可能完成时间 EFi-j

最早可能完成时间是指各紧前工作全部完成后,本工作有可能完成的最早时刻。

3)工作的最迟必须开始时间 LSi-j

最迟必须完成时间是指在不影响整个任务按期完成的前提下,工作必须完成的最迟时刻。

4)工作的最迟完成时间 LFi-j

最迟必须开始时间是指在不影响整个任务按期完成的前提下,工作必须开始的最迟时刻。

5)工作的总时差 TFi-j

总时差是指在不影响总工期的前提下,本工作可以利用的机动时间。

6)工作的自由时差 FFi-j

自由时差是指在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。

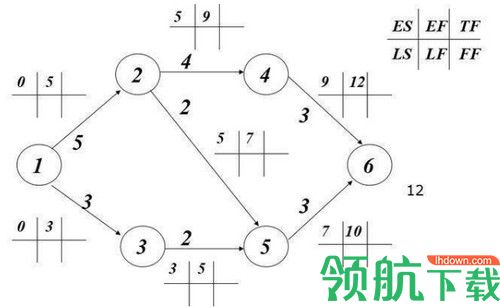

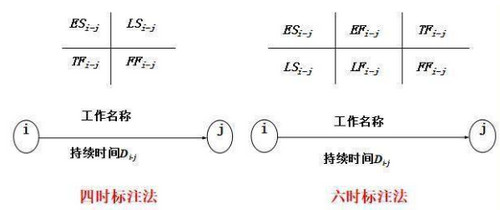

(2)时间参数的标注法

网络计划中的时间参数通常采用四时标注法和六时标注法。

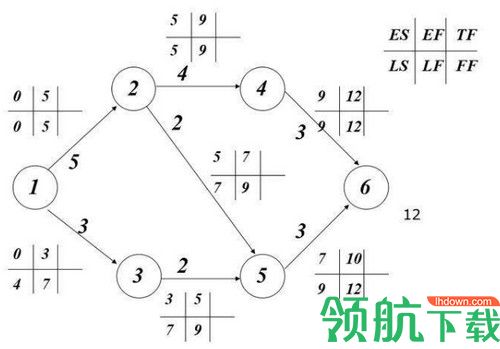

双代号网络图计算工具

(3)计算时间参数

双代号网络图计算工具

1)计算工作的最早开始时间和最早完成时间

工作最早时间的计算应从网络计划的起点节点开始,顺着箭线方向依次进行。其计算步骤如下:

①以网络计划起点节点为开始节点的工作,当未规定其最早开始时间时,其最早开始时间为零。

②工作的最早完成时间可利用下式进行计算: EFi-J=ESi-j+Di—j

③其他工作的最早开始时间应等于其紧前工作最早完成时间的最大值,ESi-J=max{ESh-i+Dh—i}。

2)确定网络计划的计划工期

网络计划的计算工期应等于以网络计划终点节点为完成节点的工作的最早完成时间的最大值,Tc=max{EFi-n}。

双代号网络图计算工具

3)计算工作的最迟完成时间和最迟开始时间

工作最迟时间的计算应从网络计划的终点节点开始,逆着箭线方向依次进行。其计算步骤如下:

①以网络计划终点节点为完成节点的工作,其最迟完成时间等于网络计划的计划工期。LFi-n=Tp

②工作的最迟开始时间可利用下式进行计算:LSi-j=LFi-j-Di-j

③其他工作的最迟完成时间应等于其紧后工作最迟开始时间的最小值, LFi-j=min{LFj-k-Dj-k}。

双代号网络图计算工具

4)计算工作的总时差

工作的总时差等于该工作最迟完成时间与最早完成时间之差,或该工作最迟开始时间与最早开始时间之差

5)计算工作的自由时差

工作自由时差的计算应按以下两种情况分别考虑:

①对于有紧后工作的工作,其自由时差等于本工作之紧后工作最早开始时间减本工作最早完成时间所得之差的最小值。

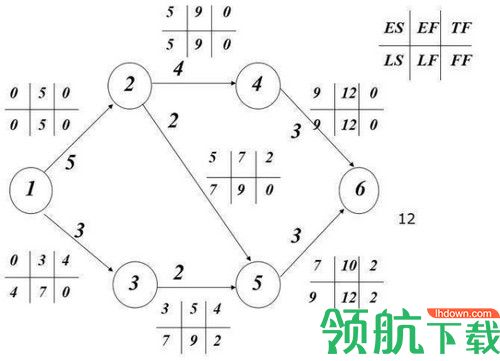

②对于无紧后工作的工作,也就是以网络计划终点节点为完成节点的工作,其自由时差等于计划工期与本工作最早完成时间之差。

当工作的总时差为零时,其自由时差必然为零,可不必进行专门计算。

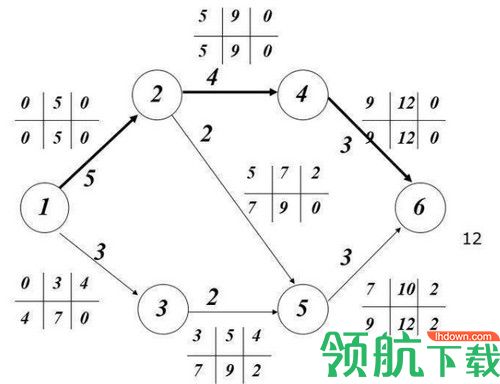

双代号网络图计算工具

6)确定关键工作和关键线路

在网络计划中,总时差最小的工作为关键工作。特别地,当网络计划的计划工期等于计算工期时,总时差为零的工作就是关键工作。

由关键工作构成的线路就是关键线路,关键线路的持续时间总和最大,关键线路一般用粗箭线或双线箭线标出。

双代号网络图计算工具
